Nytt dobbeltspor fra Nykirke til Barkåker
Vi bygger 13,6 km nytt dobbeltspor fra Nykirke til Barkåker, og ny Horten stasjon. Sammenhengende dobbeltspor gjør det mulig å kjøre fire tog i timen mellom Oslo og Tønsberg.

Illustrasjonsbilde av nye Horten stasjon.
På denne siden:
Hva bygger vi og hvorfor?
For å legge til rette for økt fart og flere avganger på Vestfoldbanen, bygger Bane NOR nytt dobbeltspor fra Nykirke sør for Holmestrand til Barkåker nord for Tønsberg. Det er en strekning på totalt 13,6 kilometer. Inkludert i prosjektet er en ny og moderne stasjon på Skoppum, togparkering på Barkåker og oppgradering av Tønsberg stasjon.
Utbyggingen startet for fullt i første halvår 2020. Når dobbeltsporet står ferdig, vil det være mulig å kjøre fire tog i timen mellom Tønsberg og Oslo.
I vår karttjeneste(åpnes i ny fane) kan du se hvor dobbeltsporet, stasjonen og rømningstunnelene kommer.
Følg prosjektet på Facebook
Få oppdateringer på Facebook-gruppen til prosjekt.
Milepæler i prosjektet
I 2025 skal vi:
Nykirke - Skottås
- Tilbakeføring av eksisterende landbruksareal.
- Reetablere skiløype og fjerne midlertidig skiløype
- Fjerne riggarealer og anleggsveier
- Ferdigstille deponi
- Preservering av jernbaneteknisk anlegg langs dobbeltsporet.
Viulsrød
- Tilbakeføring av eksisterende landbruksareal
- Fjerne riggarealer og anleggsveier
Solerød - Barkåker
- Fjerne riggarealer og anleggsveier
- Ferdigstille deponi
- Preservering av jernbaneteknisk anlegg langs dobbeltsporet.
De signaltekniske arbeidene med ERTMS-signalanlegg fortsetter fra april 2025.
I 2026 skal vi:
Nykirke - Skottås
- Fullføre bygging av avgreningsspor til fremtidig Kopstad godsterminal
- Fullføre bygging av jernbanetekniske arbeider i innkoblingssone Nykirke
Solerød - Barkåker
- Fullføre bygging av jernbanetekniske arbeider i innkoblingssone Barkåker
- Tilbakeføring av eksisterende jernbane
Dette har skjedd i prosjektet
- 2012: Konseptutredning IC Oslo-Skien
- 2014: Vedtatt planprogram og oppstart av konsekvensutredning.
- 2016: Anbefaling av korridor legges fram og kommunedelplan blir vedtatt i oktober.
Vi varsler oppstart av reguleringsplanarbeid. - 2017: Reguleringsplanen utarbeides og er ute på høring.
- 2018: Reguleringsplanen vedtas. KS2. Forberedelser som hogst/arkeologi
- 2019: Investeringsbeslutning vedtatt i Stortinget. På høsten kontraheres to totalentrepriser.
- 2020: Offisiell byggestart - grunnarbeider.
- 2021: Driving av fjelltunell, bygging av betongkonstruksjoner og generelle grunnarbeider.
- 2022: Offisiell byggestart - jernbaneteknikk.
- 2023: Ferdigstilt av Tangentunnelen. Ferdigstilt grunnarbeider i Kopstad, Skottås og Gråmunktunnelen. Ferdigstilt betongkonstruksjoner. Tilbakeført Kopstadveien, Fv 310.
- 2024:
Nykirke-Skottås: opparbeidet vi nytt landbruksareal. Gjort ferdig Kopstadtunellen. Ferdigstilt jernbanetekniske arbeider utenom innkoblingssoner i nord og sør; ferdigstille teknisk hus og telehytter, sporbygging, kontaktledningsanlegg og elkraft- og teleinstallasjoner.

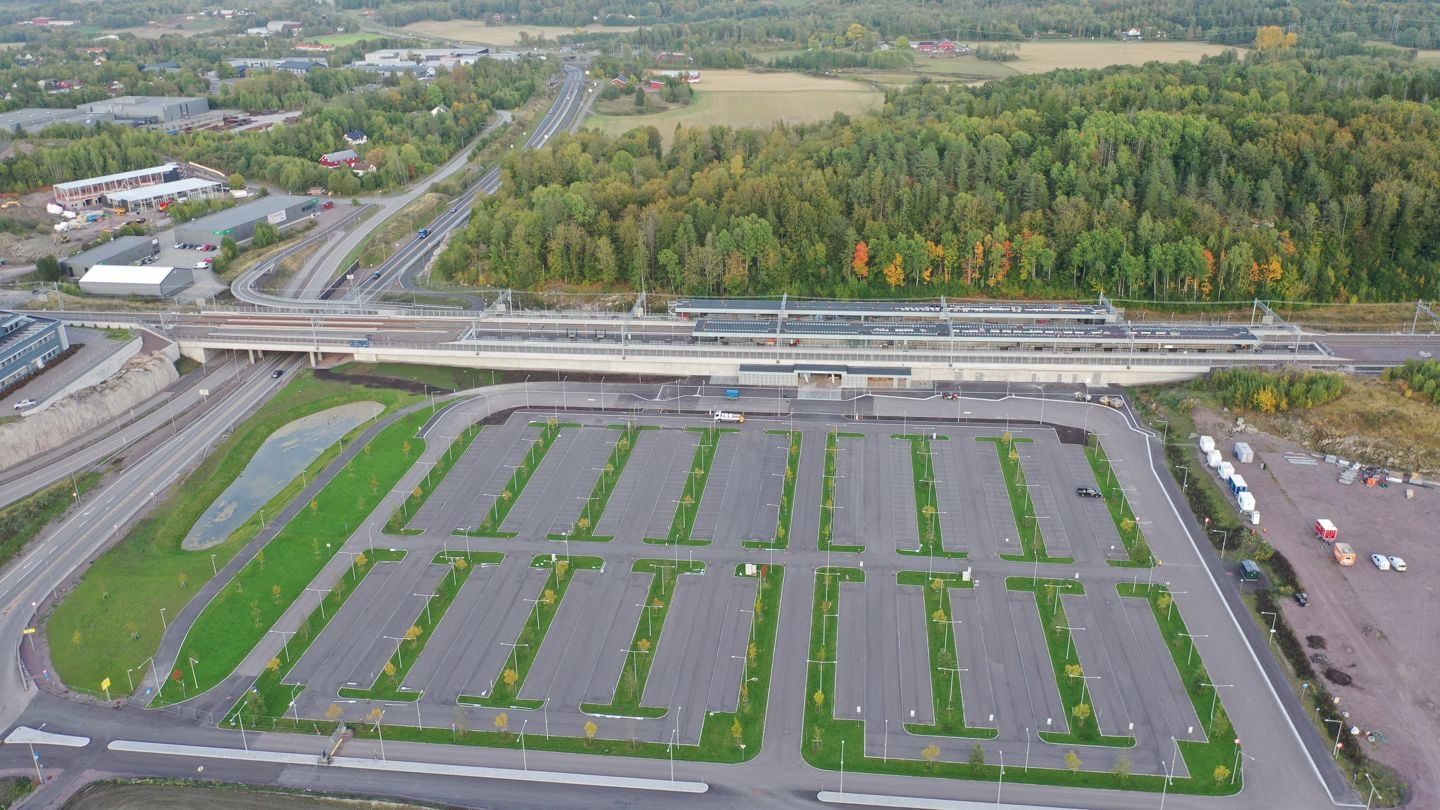

I stasjonsområdet ferdigstilte; vi grunnarbeider og adkomstområde, publikumsområder og parkeringsområdet. Nedrigget hovedriggområdet. Ferdigstilt jernbaneteknikk; sporbygging, tekniske hus, kontaktledningsanlegg og elkraft- og teleinstallasjoner.
På Solerød-Barkåker ferdigstilt vi jernbaneteknikk; sporbygging, tekniske hus, kontaktledningsanlegg og elkraft- og teleinstallasjoner.
Bygd avgreiningsspor til togparkeringen.
