Randklev bru åpner før sommeren
Inspeksjonen av bruelementene til Randklev bru sør for Ringebu viser at skadeomfanget er begrenset, og at det er mulig å gjenbruke elementene.
Publisert: 21. november 2023 klokken 12:06
Inspeksjonen av bruelementene til Randklev bru sør for Ringebu viser at skadeomfanget er begrenset, og at det er mulig å gjenbruke elementene.
Slik det ser ut nå kan vi frakte personer og gods klima- og miljøvennlig med tog gjennom Gudbrandsdalen igjen i løpet av våren.
– Dette er svært gode nyheter for passasjerene, vareeierne som frakter gods og oss. At vi kan gjenbruke elementene vil bidra til at vi raskere kan åpne Dovrebanen for gjennomgående trafikk enn om vi hadde måttet bygge en helt ny bru, sier konsernsjef Thor Gjermund Eriksen i Bane NOR.
Hendelsersforløp for Randklev bru
- Ekstremværet « Hans» ødela Randklev bru. Brua seg i elva 14. august.
- En stor megakran ble leid fra utlandet og montert 26. oktober.
- De to bruelementene ble inspisert i uke 44 og 45.
- Randklev bru åpner for trafikk før sommeren

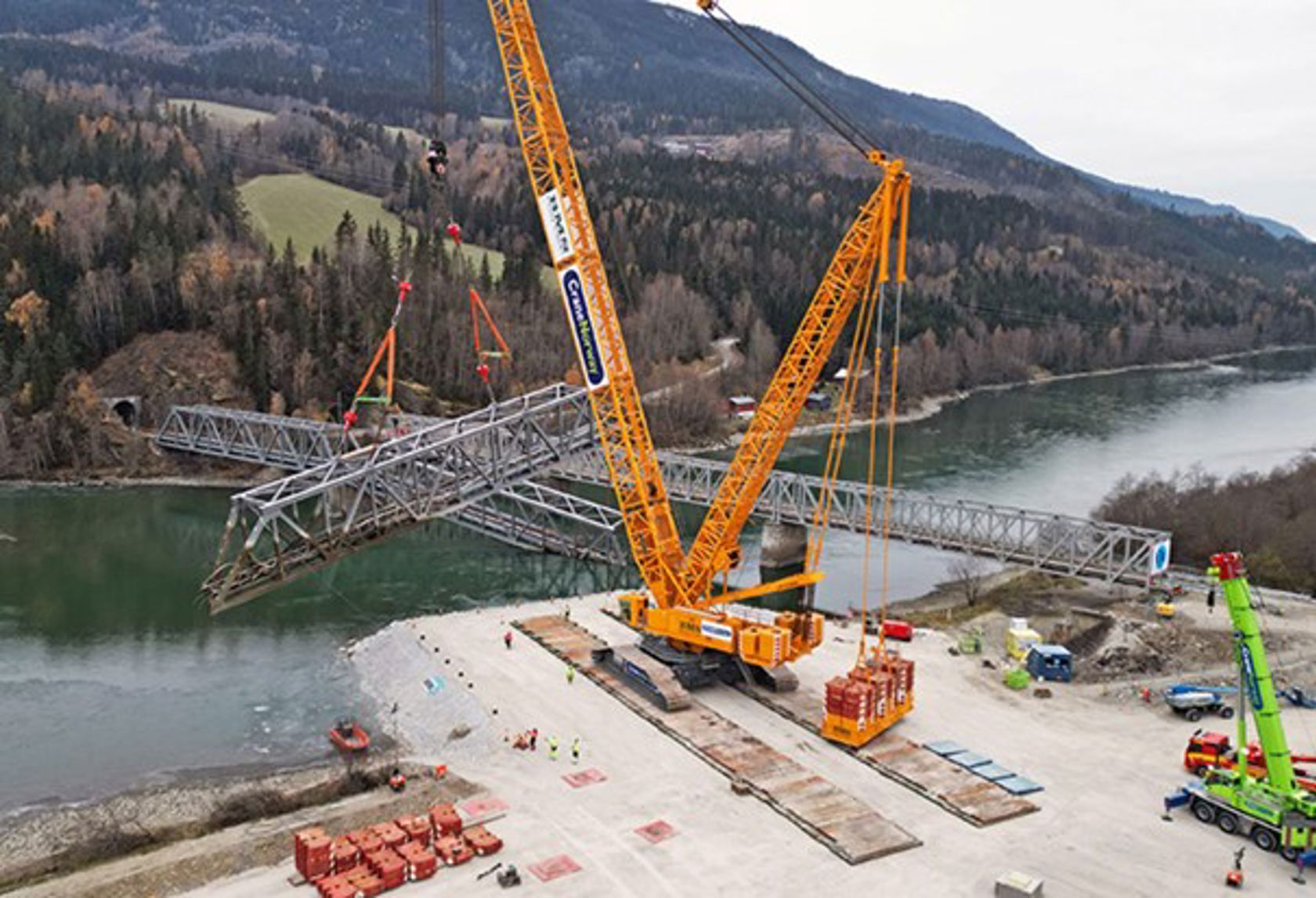

Randklev bru fikk store skader under ekstremværet «Hans». De store vannmengdene i Gudbrandsdalslågen førte til at et av brufundamentene veltet, og dermed havnet to av bruelementene i elva. Bruelementene ble heist på land i slutten av oktober.
Anbefaler gjenbruk
Rambøll Norge AS har på oppdrag fra Bane NOR gjennomgått begge bruelementene og kartlagt skadeomfanget.
Rapporten avdekker skader i et begrenset omfang, og skadene er i hovedsak lokalisert i hver ende av bruspennene.
– Vi forventet en viss mengde skader på bruelementene, og det er derfor ingen store overraskelser i skaderapporten. Rapporten forteller oss at arbeidet med å sette i stand bruelementene vil være omfattende, men samtidig at gjenbruk er både teknisk gjennomførbart, økonomisk forsvarlig og gunstig med tanke på fremdrift sammenlignet med andre alternativer, sier Eriksen.
Dette er skadene
Kartleggingen ble utført som en visuell inspeksjon der alle skader som følge av kollapsen er registrert. Det er i tillegg utført 3D-scanning av de to bergede bruspennene.

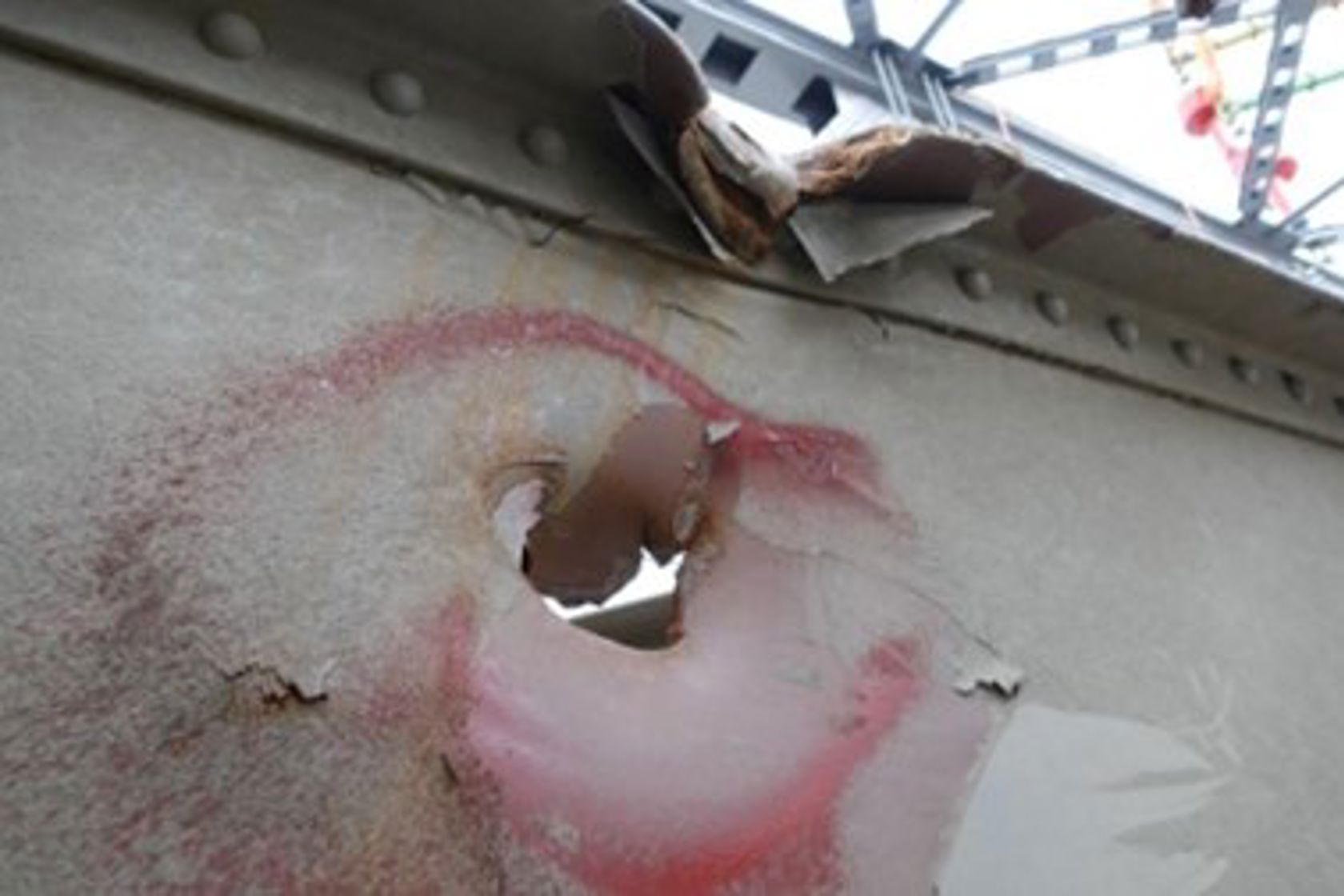

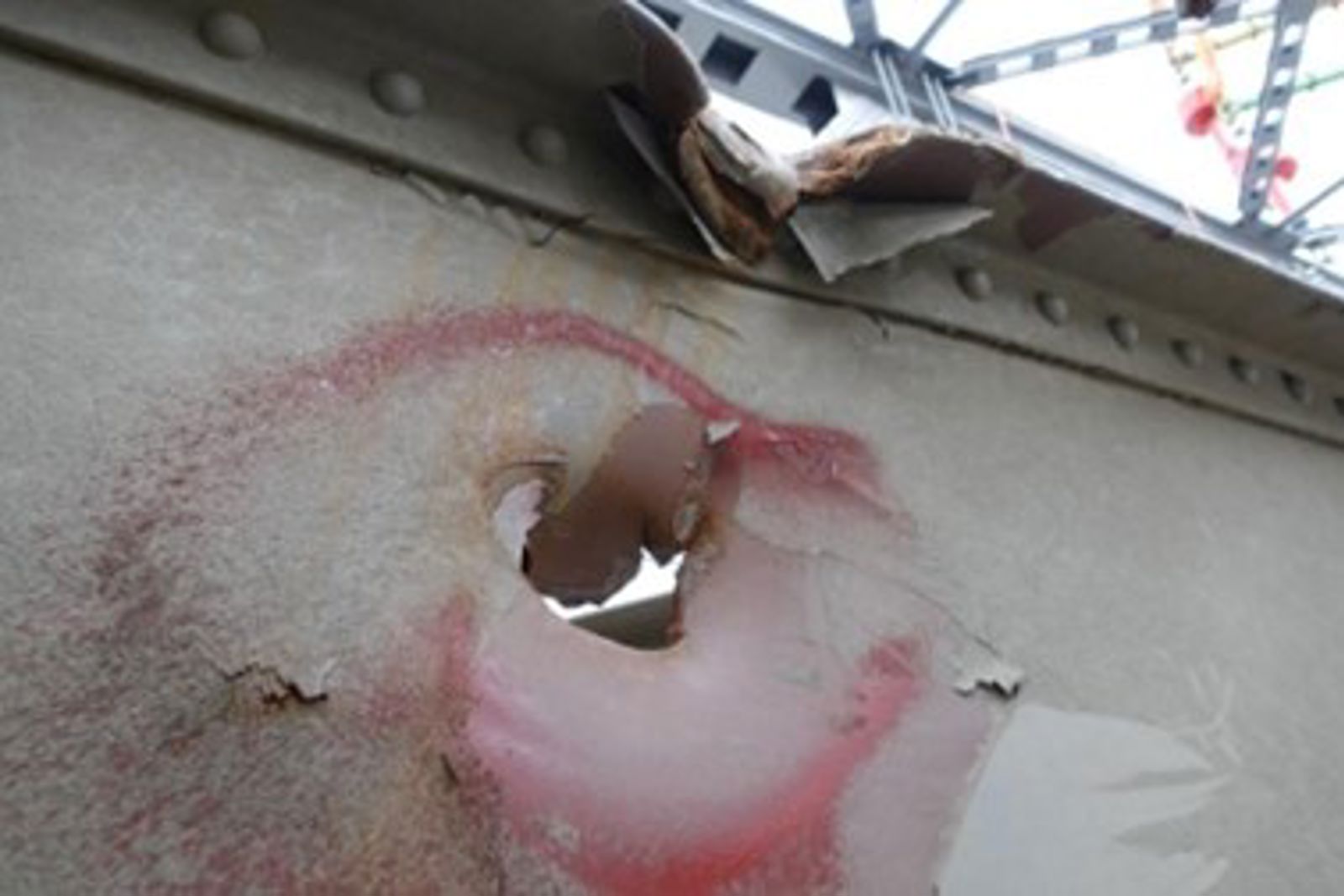

Skadene er i hovedsak samlet i endene av bruspennene, der den siden som havnet i elva har fått skader av sammenstøtet med elvebunnen eller brufundamentet. Den siden av bruspennene som sto igjen har også fått skader som følge av kreftene som var i sving.

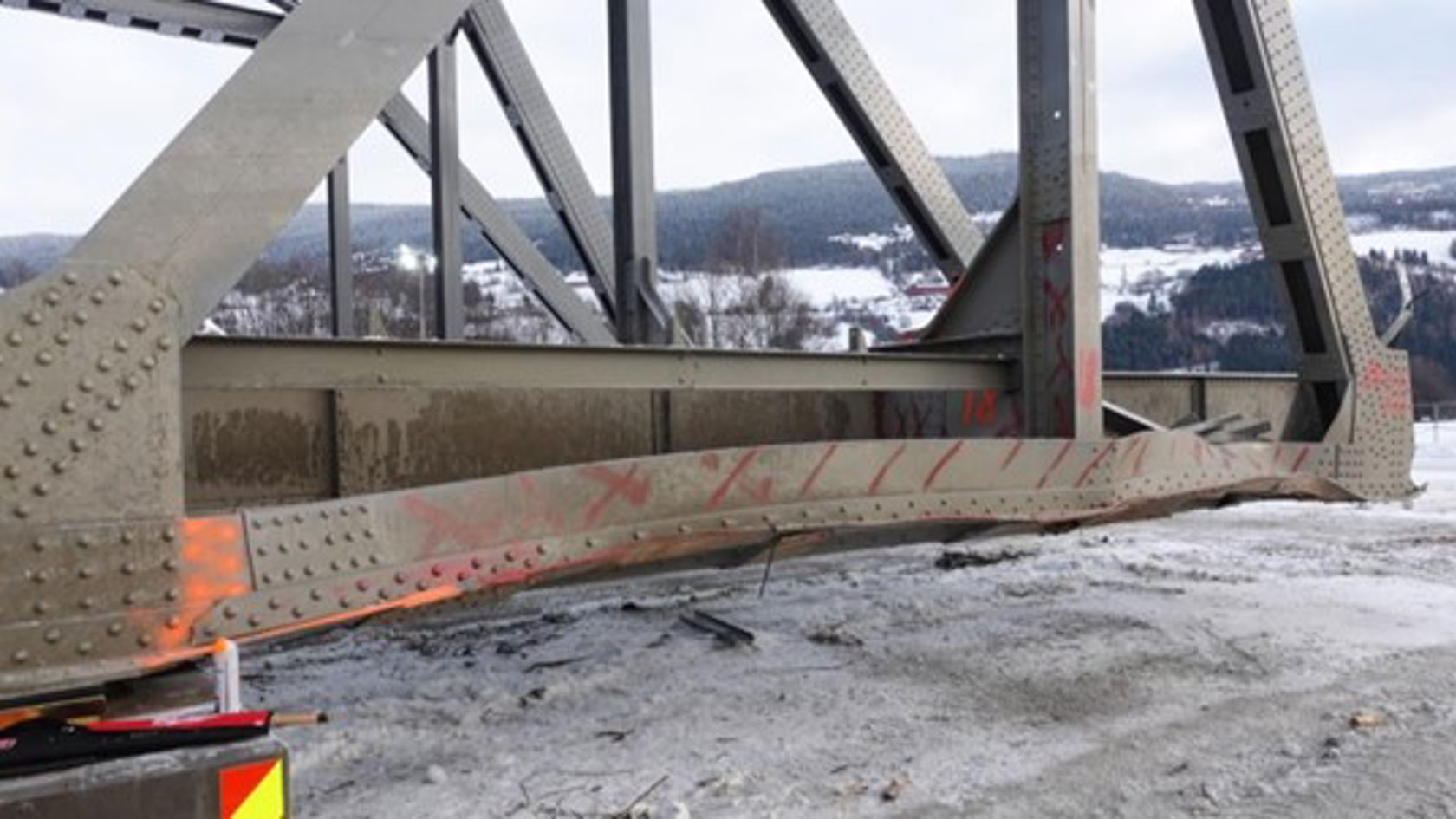

Andre skader er blant annet deformasjon rundt knutepunkter som følge av vridning og skader på bæreelementene.
Reparasjon vil i hovedsak skje gjennom utbytting eller retting av delene som er deformert.
Må bygge nytt fundament
I tillegg til reparasjon av bruelementene, må også det veltede fundamentet erstattes. Det meste av dette er nå fjernet, og vi er i gang med forberedelsene til bygging av nytt fundament.
Det nye fundamentet får en større grunnflate, og blir bedre sikret mot erosjon og undergraving. Samtidig har det også vært betydelig erosjon rundt det andre brufundamentet, som også skal utbedres.
– Fundamentet bygges etter dagens tekniske krav, som naturligvis har endret seg siden den opprinnelige brua ble bygget. Selv om vi nå jobber på høygir for å gjenåpne brua, vil dette arbeidet ta tid. Foreløpig ser det ut som at tidsplanen kan overholdes, sier konserndirektør Thor Gjermund Eriksen.
