BESKRIVELSE:
Hovedbanen: Midlertidige endringer på KL Grorud verksted
INFORMASJON OG EVENTUELT TILTAK

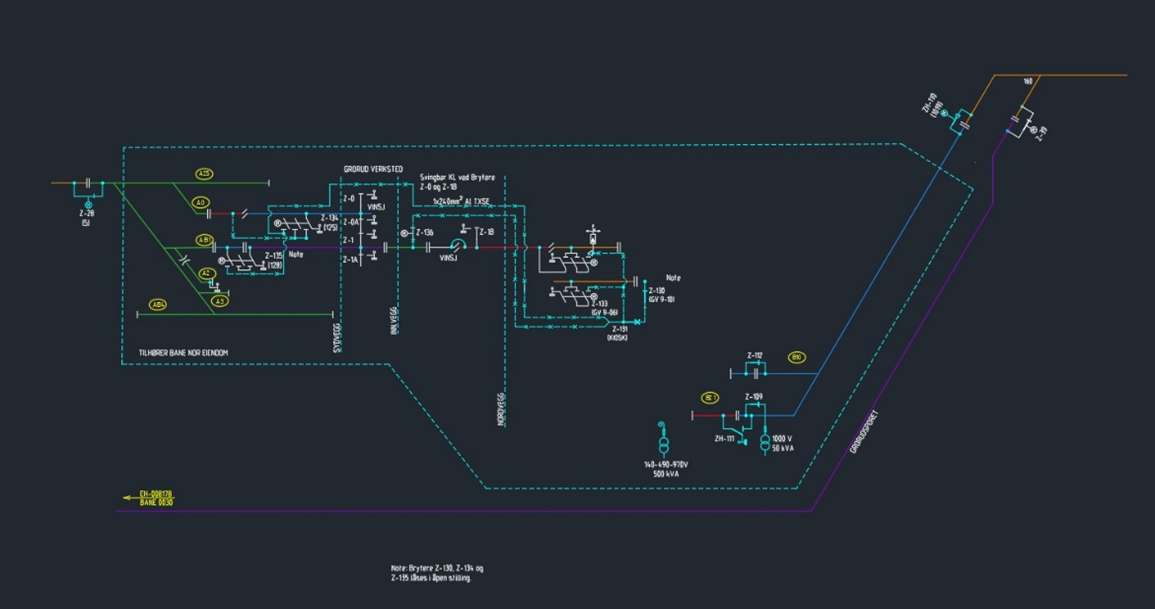

På Grorud verksted skal eksisterende KL-anlegg på nordsiden rives for å tilrettelegge for bygging av nye elektrifiserte spor inn mot verkstedet.
Dette medfører at kontaktledning på spor 1, 2, 3, 3A, 4, 5, 6 og 7 rives.
Brytere Z-134 og Z-135 låses i utestilling slik at det blir strømløst gjennom verksted og frem til bryter Z-110.
Endringen vil gjelde fra 30.08.2024 og frem til nytt anlegg er ferdig bygget (april 2025)
Kontaktpersoner:
- Prosjektleder Svein Magnus Furu svein.magnus.furu@multiconsult.no
- Fagansvarlig, Magne Lien, 48955597, Magne.Lien@banenor.no
E-sirkulære gir informasjon fra Sakkyndig Driftsleder til personell som jobber med elkraft.
