Oppdatering 03.11.2022
Bane NOR tar over driftsansvaret for AT-/KL-anlegget i Follobanen fra og med
03.11.2022 klokken 07:00.
Samarbeid med entreprenøren og koordinering av arbeid skjer i henhold til Bane NORs retningslinjer.
Kontaktinformasjon:
- Dorde Vujicic – Driftsleder AGJV - 465 10 096
- Magnus Erlend Tangen – Ass. Teknisk Leder Bane NOR – 468 06 264
- André Ribeiro – Disiplinleder OCL og TPS - 988 98 489
Oppdatering 31.10.2022
Endret informasjon i forhold til tidligere E-sirkulære.
Follobanen, delprosjekt Tunnel har entreprenøren AGJV driftsansvaret for AT-/KL-anlegget også etter
30.10.2022.
Gjeldende driftskoordineringsavtale gjelder fram til formell overlevering av AT-/KL-anlegget til Bane NOR.
Samarbeid med entreprenøren og koordinering skjer i henhold til gjeldende driftskoordineringsavtalen mellom entreprenøren AGJV og Bane NOR.
Kontaktinformasjon:
- Dorde Vujicic – Driftsleder AGJV - 465 10 096
- Magnus Erlend Tangen – Ass. Teknisk Leder Bane NOR – 468 06 264
- André Ribeiro – Disiplinleder OCL og TPS - 988 98 489
Follobanen, delprosjekt Tunnel, skal gjennomføre spenningssetting av AT-/KL-anlegg og tilhørende autotransformatorer på Oslo S og Åsland den
22.10.2022.
AT-/KL-anlegget i tunnelen skal spenningssettes, inkludert kabler fra Oslo Koblingshus til Ski Koblingshus.

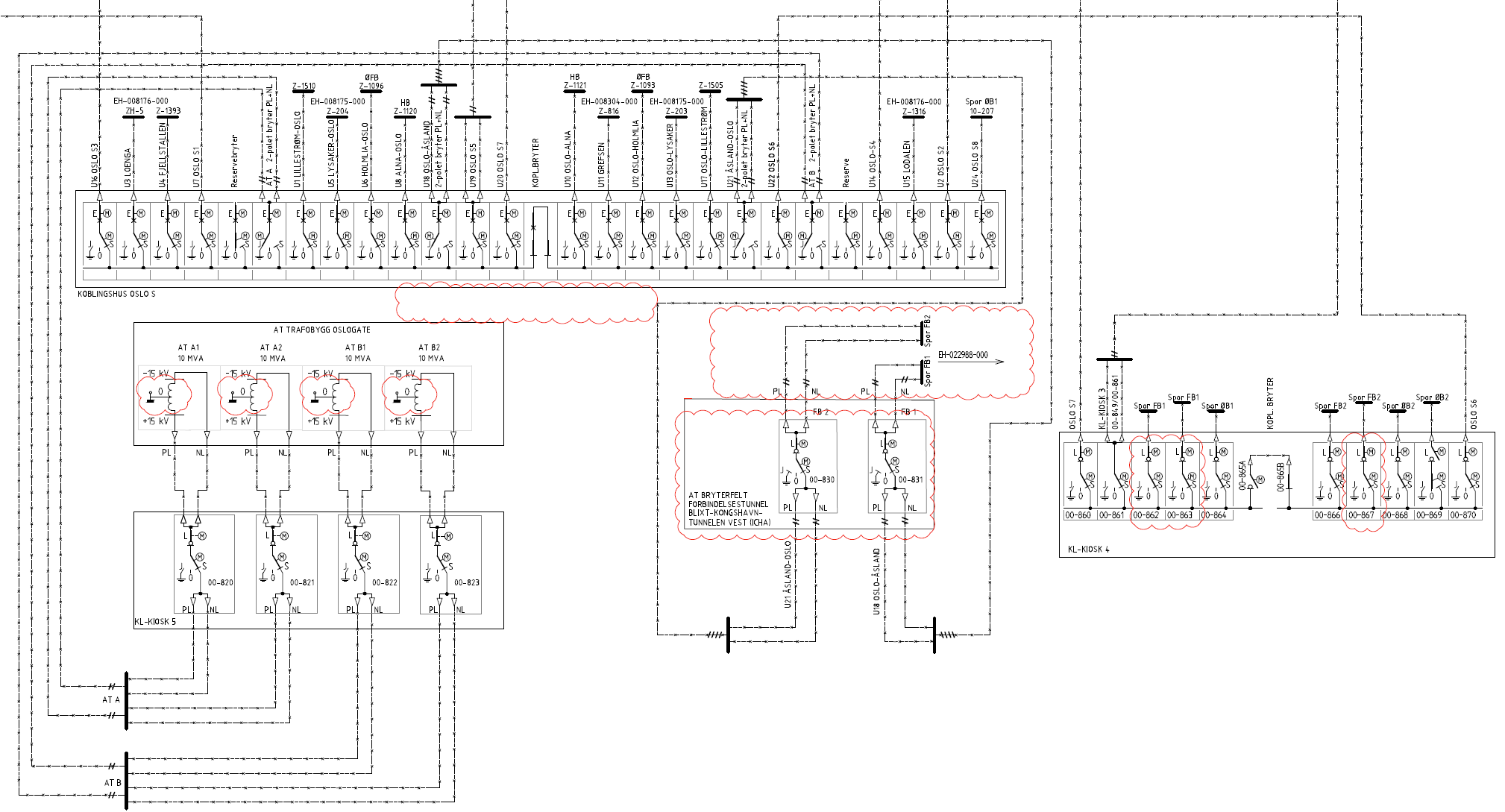

Anlegget som skal spenningssettes består av 8 stk. 10 MVA AT–transformatorer på Oslo S (4stk.) og Åsland (4stk.), samt langsgående AT-anlegg og kontaktledningsanlegg i to enkeltspor tunneler fra Oslo til Ski (Blixtunnelen).
Enkeltsportunnelene er forbundet med tverrforbindelser for hver 500m hvor det er plassert tekniske rom.

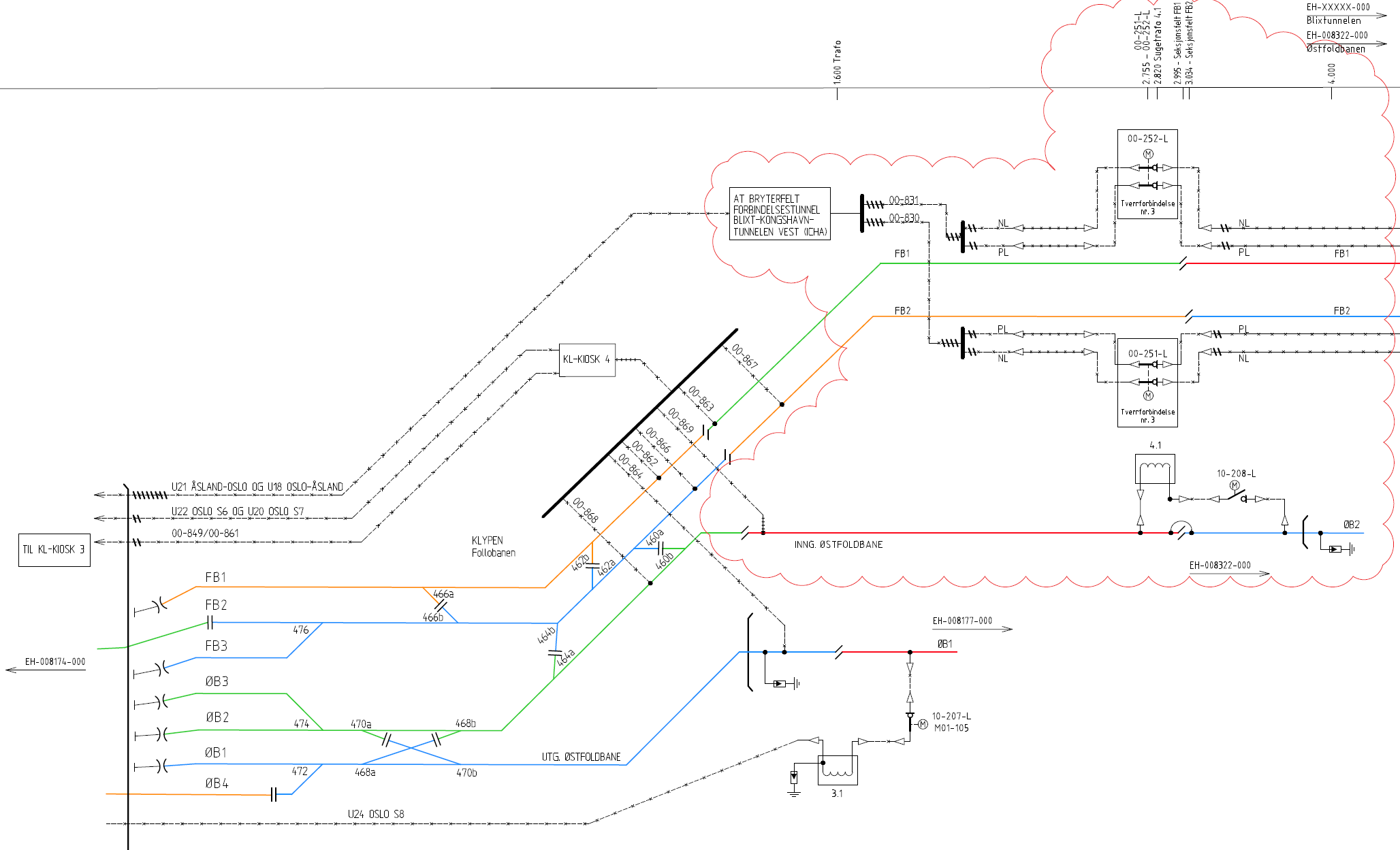

Det er 17 lastskillebrytere i AT-anlegget fordelt på 8 teknisk rom i Blixtunnelen.
Anlegget skal ansees som permanent spenningssatt fra og med 22.10.2022
Spenningssetting
22.10.2022 utføres i tett samarbeid med entreprenøren og koordineres iht. til gjeldende driftskoordineringsavtale mellom entreprenøren og Bane NOR.
Entreprenøren (AGJV) er eier av anlegget og Bane NOR utpekes som driver av anlegget i perioden 22.10.2022-24.10.2022. Deretter tar entreprenøren tilbake driftsansvaret frem til 30.10.2022, som er dato for overlevering av AT-/KL-anlegget til Bane NOR.
Kontaktinformasjon:
- Magnus Erlend Tangen – Ass. Teknisk Leder Bane NOR – 468 06 264
- André Ribeiro – Disiplinleder OCL og TPS - 988 98 489
- Remigiusz Majchrzak - LFS - 488 96 760
- Dorde Vujicic – Driftsleder AGJV - 465 10 096
Videre er det også gjort endringer på normalstilling til brytere i Oslo KBH og i KL-kiosker.

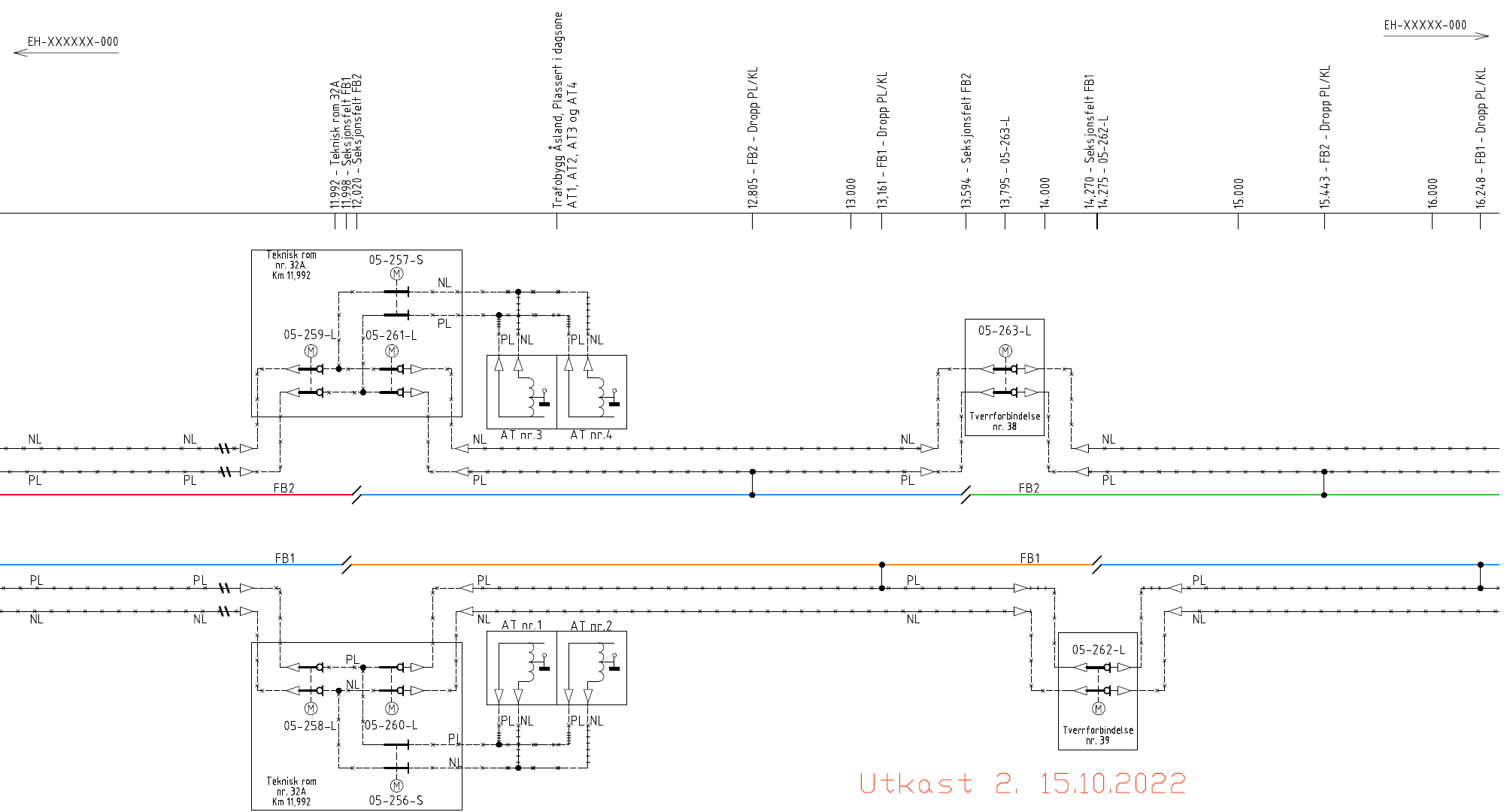

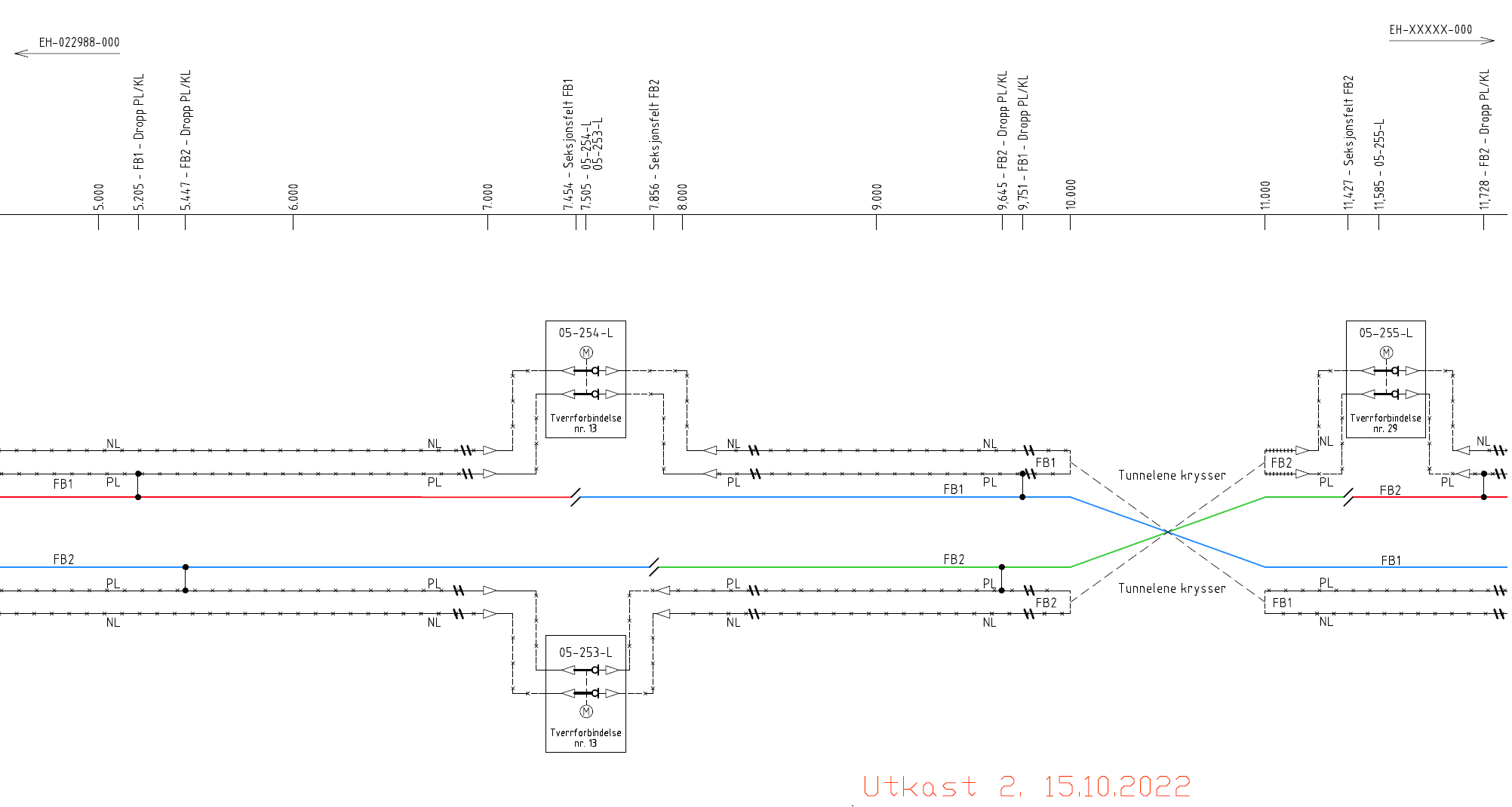

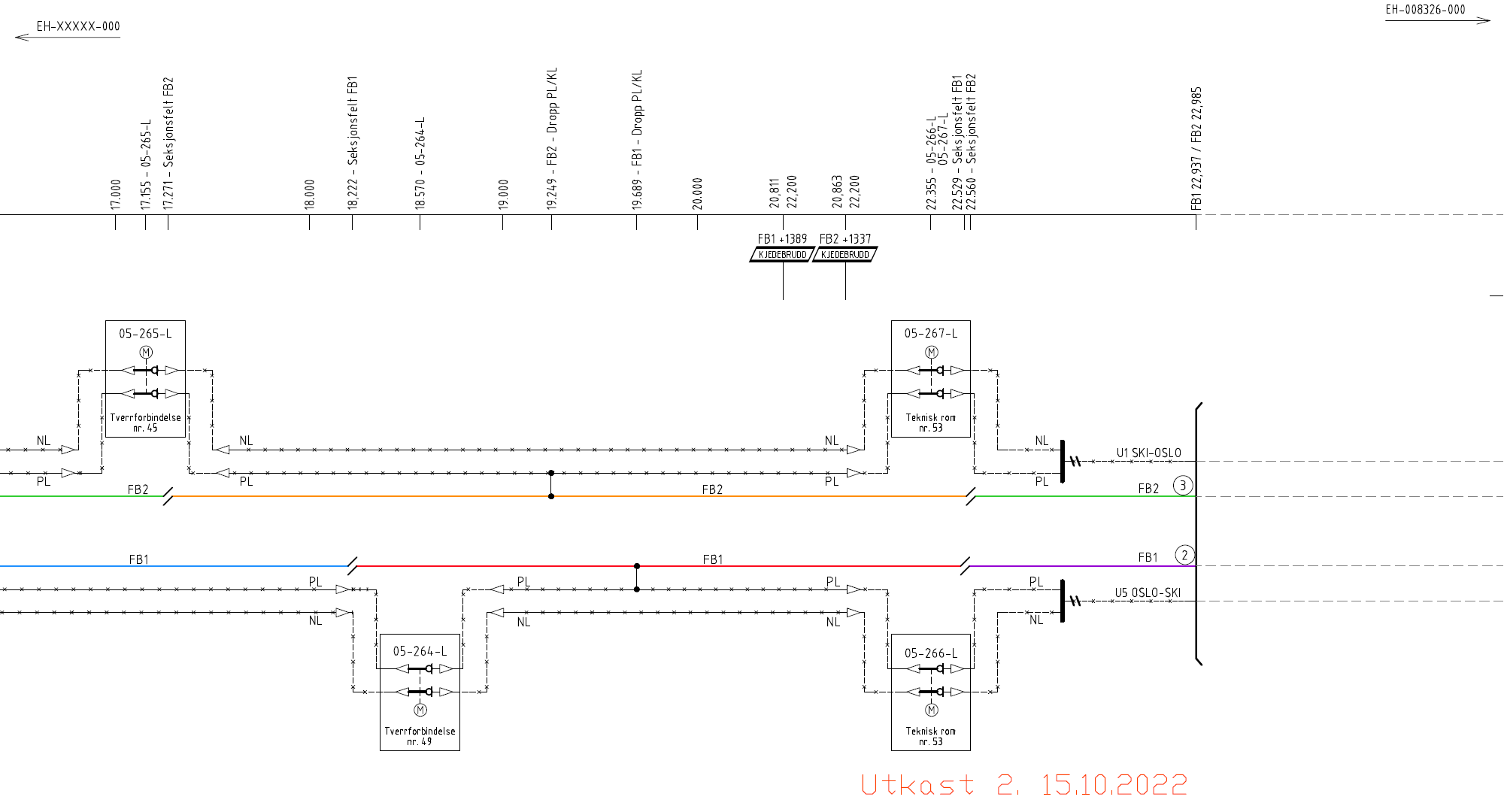

Koblingsskjemaer vil bli oppdatert og publisert i Elkraftportalen før spenningssetting – se gjeldende utkast fra
15.10.2022
