Infranord skal på vegne av Bane NOR bygge om deler av kontaktledningsanlegget på Oslo S og Loenga. Endringen vil fremkomme på koblingsskjema
EH-008174 og
EH-008177.
Oslo S (EH-008174):
- Ombygning av kontaktledning fra spv. 244b ved spor 17 til tunellspor 1, 3 og 4.
- Fjernet KL-bryter Z-1087.
Loenga (EH-008177):
- Fjernet KL mellom spv. 411a og 418b.
- Ny jordingsbryter (Z-12) for innmating til ØB6.
- Flyttet innmating og KL-bryter Z-1096 for sugetrafo 2.1 til ØB7.
- Revet KL i ØB6 fra km ca 1,5 mot Oslo S. ØB6 er nytt buttspor.
Bryter Z-1096 på Loenga er plassert i mast 1217 ved buttspor L01 og mater inn på ØB7.
Merk at man kan ha frakobling på kontaktledning i buttspor L01 og ØB5, men spenning på bryter Z-1096. Det er derfor viktig å merke seg dette punktet.

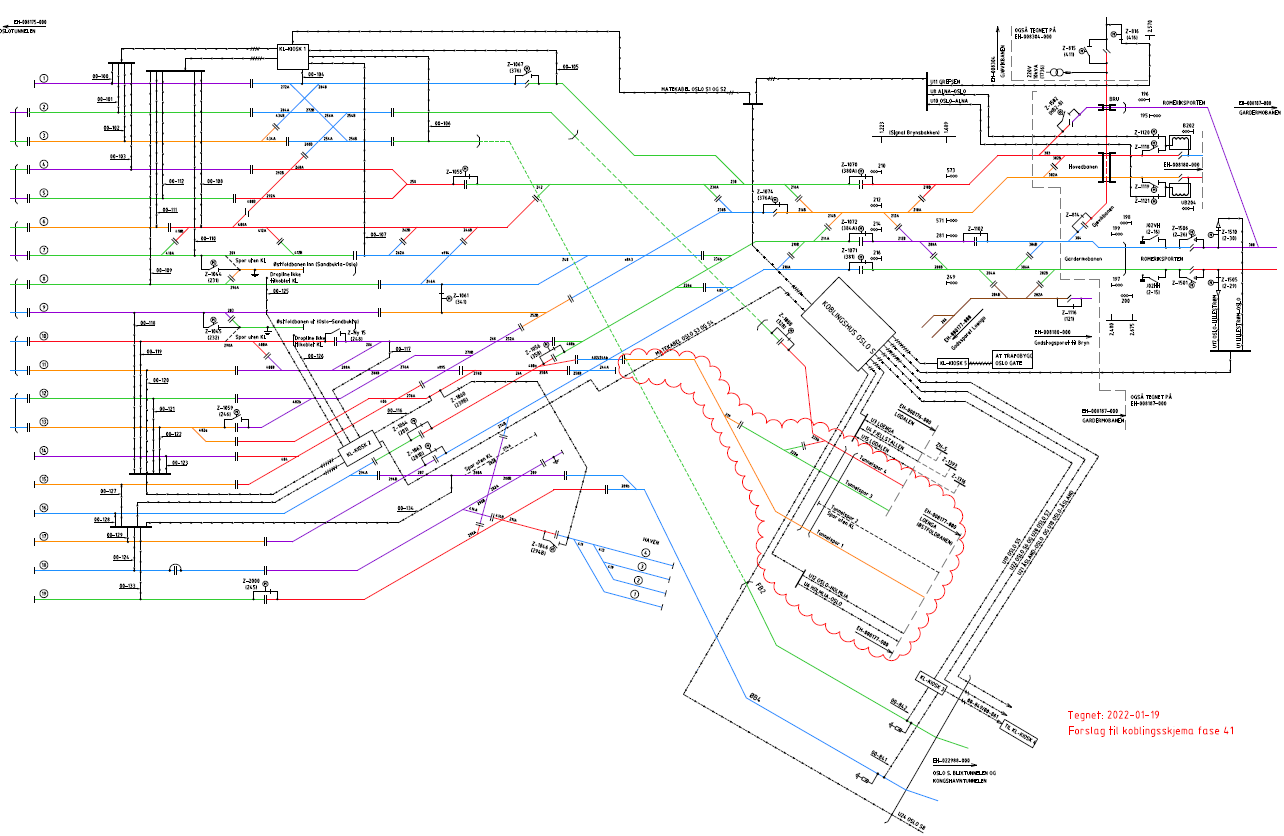

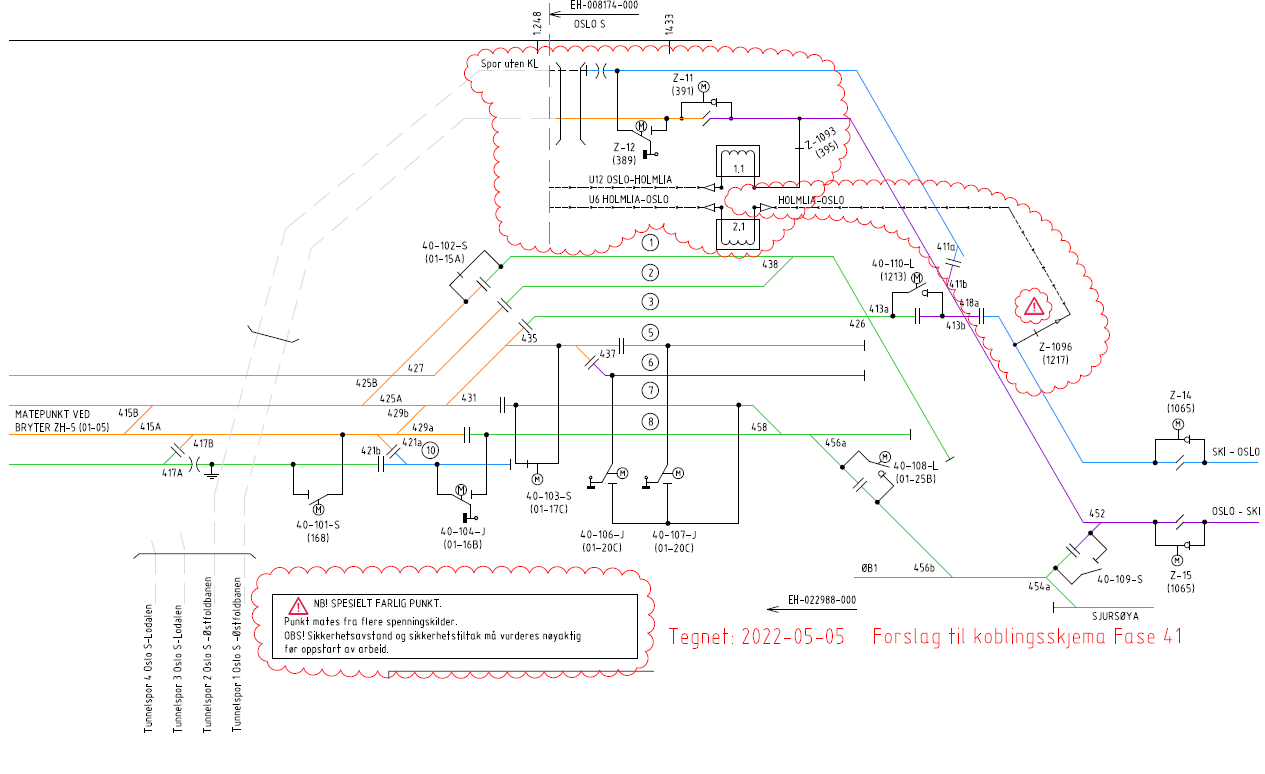

Se vedlagt utkast til endringer i koblingsskjema
Arbeidet med kontaktledningsanlegget vil være ferdig 18.07.2022. Spenningssetting er planlagt 29.07.2022 klokken 12:00.
Kontaktpersoner:
- Andreas Melgaard, Fagansvarlig KL, Bane NOR, tlf: 930 54 433
- Roger Nilsen, Byggeleder KL, Bane NOR, tlf: 995 59 298
- Roy-Erik Rosenberg, Fagleder kontaktledning, Infranord, tlf: 907 38 755
