E-sirkulære 2022-10 OMRÅDE ØST Publisert: 22.03.2022



BESKRIVELSE:

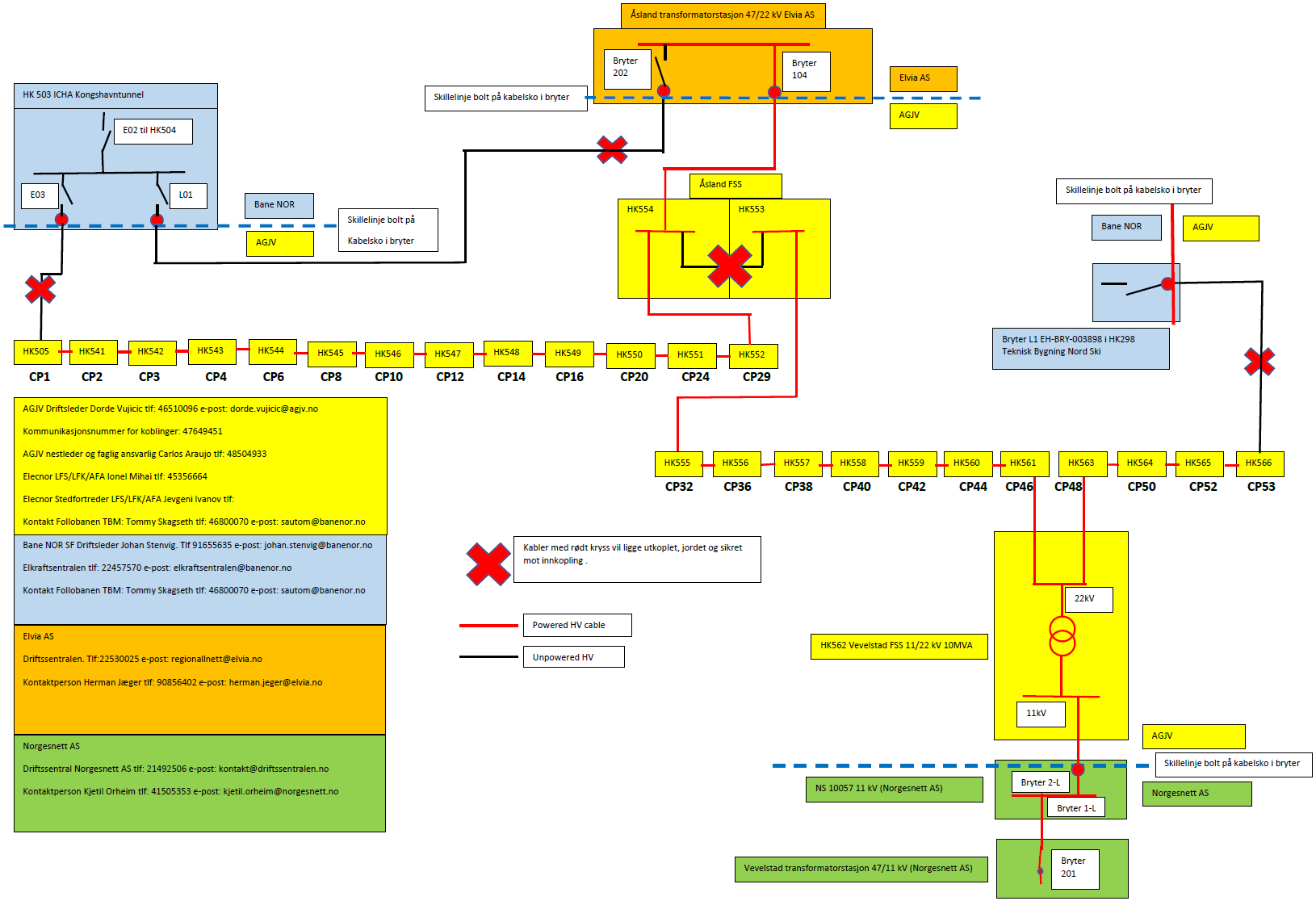

Innkopling 22kV anlegg Blixtunnelene.



INFORMASJON OG EVENTUELT TILTAK
OPPDATERING 22.04.2022

Alle nye nettstasjoner og transformatorer i tunnelene er nå spenningssatt.

Vevelstad transformatorstasjon HK562 er også spenningssatt og i drift.

AGJV ved driftsleder har driftsansvar på sitt anlegg.

Innkopling av kabler mot Bane NOR sine anlegg i HK503 og HK298 vil skje på et senere tidspunkt.


Uke 12 skal AGJV begynne spenningssetting av 22kV anlegget på sin del av Follobanen.

Spenningssettingen vil bli gjort fra Norgesnett AS og Elvia AS sine transformatorstasjoner.

Ingen kabler eller anlegg fra Bane NOR vil bli berørt i denne fasen.

AGJV ved driftsleder har drift og koplingsansvar på hele sitt anlegg frem til overlevering mot Bane NOR.
