Oppdatering 24.08.21
Denne jobben forlenges fra 26.08.2021 kl. 09:00 til
søndag 29.08.2021 kl.: 24:00.

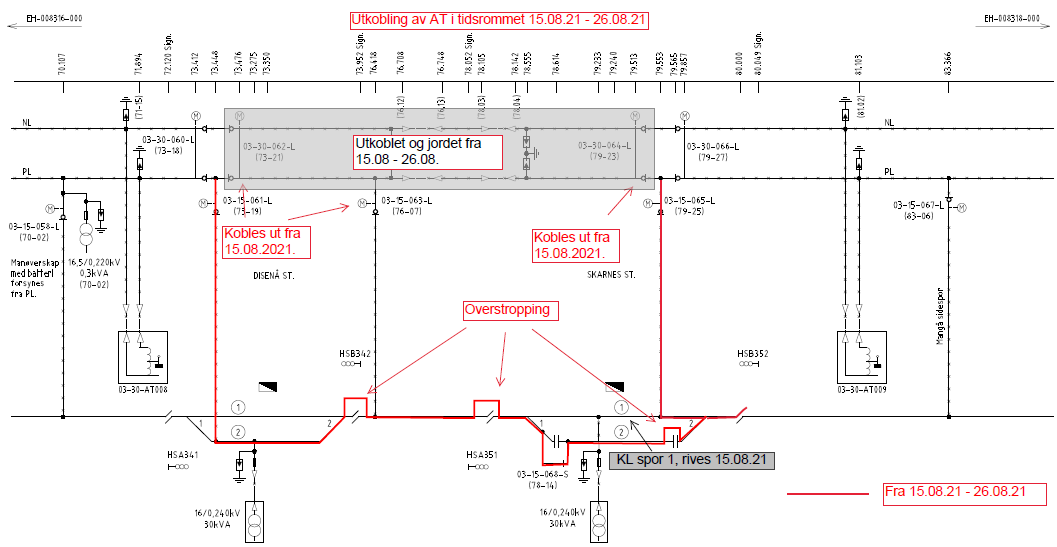

I forbindelse med arbeider på Skarnes st. vil det være nødvendig å koble ut AT - anlegget over Skarnes st. i tidsrommet 15.08. – 26.08.21.
Endringen vil være gjeldende fra søndag 15. august 2021 kl. 03:00 – 26.08.21 kl.: 09:00
Endringene omfatter følgende:
- Bryter 03-30-062-L (mast 73-21), 03-15-063-L (mast (76-07) og 03-30-064-L (mast 79-23) kobles ut
- Seksjonsfelt overstroppes
- Kontaktledning i spor 1 rives
Kontaktpersoner:
- Bjørn Olav Aaslund, kontrollingeniør Bane NOR, tlf. 908 74 543
- Jon-Erik Sagli, anleggsleder Baneservice, tlf. 483 16 910
