E-sirkulære 2021-48 Område Sør Publisert: 30.06.2021





BESKRIVELSE:

AT-strekning fra Sira til Moi



INFORMASJON OG EVENTUELT TILTAK

AT systemet mellom Sira st km. 468.580 og Moi st km. 477.260 med tilhørende brytere og AT-trafo skal idriftsettes.

Endringene vil være gjeldene fra uke 35 dato: 28-29.08.2021

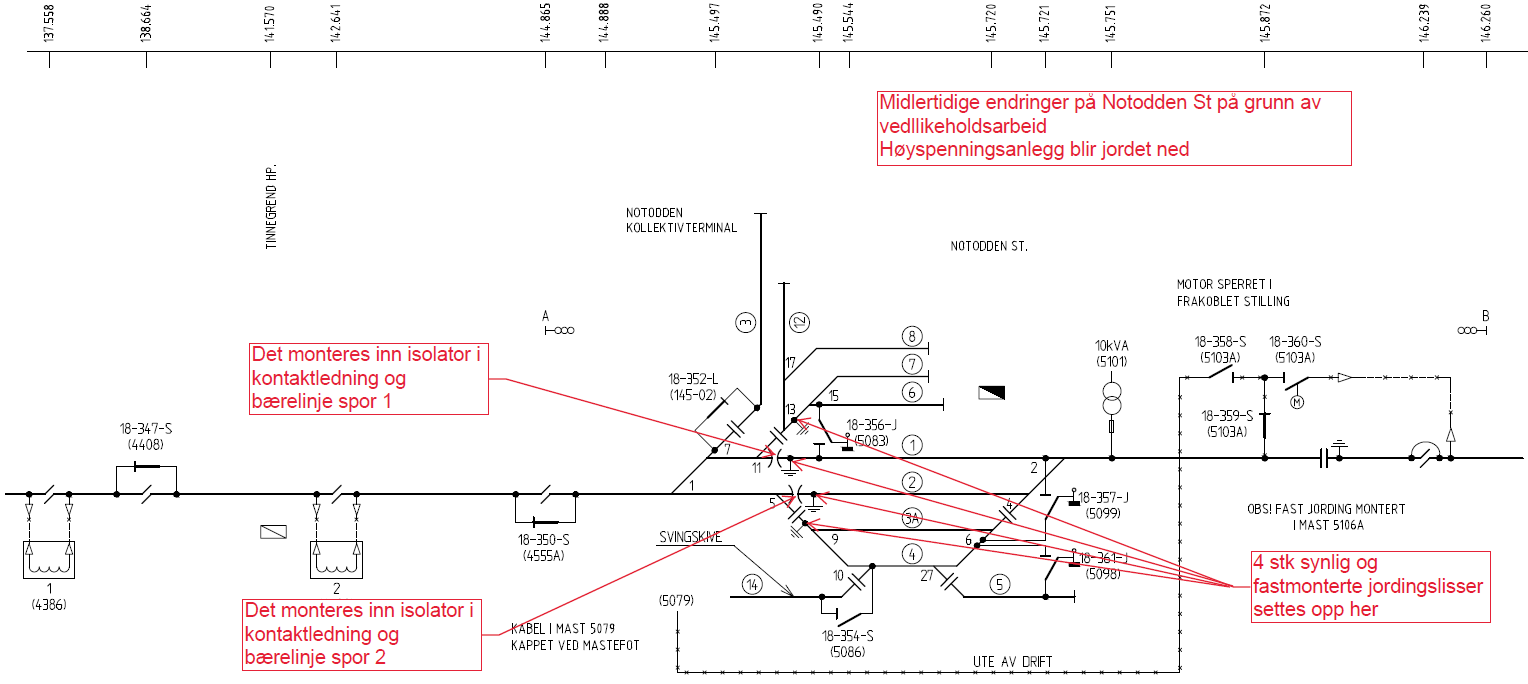

Endringene omfatter følgende på vedlagte prosjektert koblingsbilde (vedlegg Moi-Sira) og liste nedover. Disse endringene berører dagens koblingsskjema nr.:

  1. Sette i drift nye AT 16 Sira stasjon 468.580
  2. koble ut av drift dagens AT 16 Moi stasjon 477.260
  3. sette i drift tilhørende brytere
    • To pol lastskillebryter 21-201-L km.469.208 mast 3149 ( midlertidig håndstilt ) Sira st.
    • To pol skillebryter med skinnejord 21-200-J km.468.565 mast nr.3130 håndstilt
    • To pol lastskillebryter 21-213-L km.476.670 maste nr.476-02 motorstyrt
  4. ta ut av drift sugetransformator og koble sammen seksjonsfelt i:
    • km.470.184 trafo nr.41
    • km.472.802 trafo nr.42
    • km.475.820 trafo nr.43


Kontaktpersoner:

TittelNavnMobilepost
Byggeleder Bane NOROdd Roar Tjosevik916 59 947odd.roar.tjosevik@banenor.no
Byggeleder Bane NOROle Gunnar Hellestøl982 10 781helole@banenor.no
Anleggsleder NettpartnerMorty Kajda977 67 915morty.kajda@nettpartner.no
Anleggsleder NettpartnerErlend Hovland934 26 498erlend.hovland@nettpartner.no


E-sirkulære gir informasjon fra Driftsleder til personell som jobber med elkraft. Ansvarlig redaktør: Sheraz Akhtar, akhshe@banenor.no, Tlf. +47 991 53 877
