E-sirkulære 2021-43 Område Øst Publisert: 16.06.2021





BESKRIVELSE:

Endringer i KL-anlegg Drammen st.



INFORMASJON OG EVENTUELT TILTAK

Prosjektet Drammen - Kobbervik, UDK, skal i totalbrudd DRB 00981 utføre KL-arbeider på Drammen st.

  • I spor 43, 44, 45 og 46 rives spor og kontaktledning med tilhørende åk og master
  • Kontaktledning for spor 42 flyttes over på nye master
  • KL-bryter 14-460-J fjernes
  • KL-brytere 14-459-L og 14-458-L flyttes til andre master og endrer km.

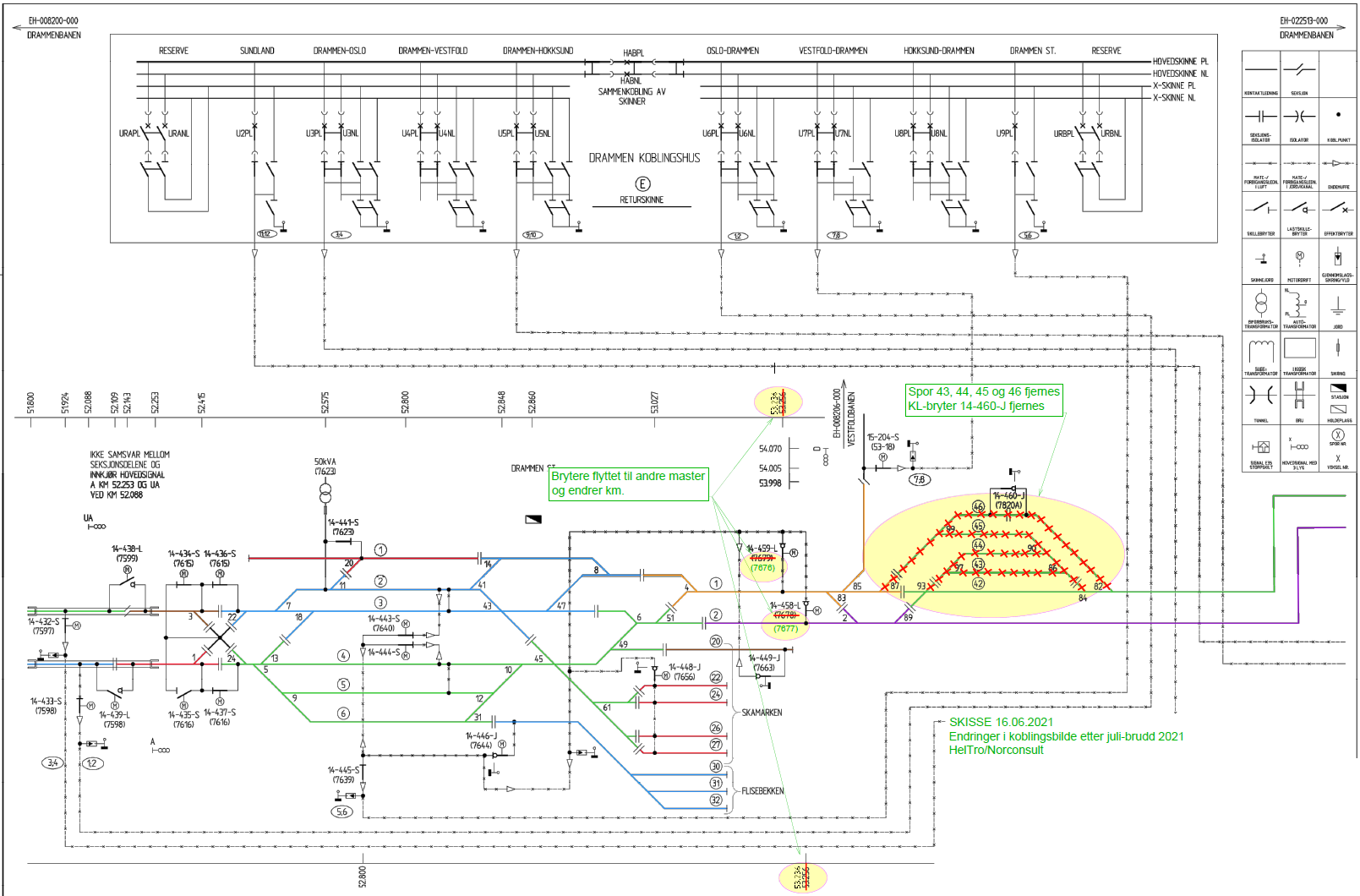

Se planlagte endringer på koblingsskjem her



Endringene trer i kraft ved spenningssetting 14. juli klokken 19:00.

Det vil da foregå testing av signalanlegg.

Anleggsområde heves for påsetting av vanlig trafikk 22. juli klokken 02:00


E-sirkulære gir informasjon fra Driftsleder til personell som jobber med elkraft. Ansvarlig redaktør: Sheraz Akhtar, akhshe@banenor.no, Tlf. +47 991 53 877
