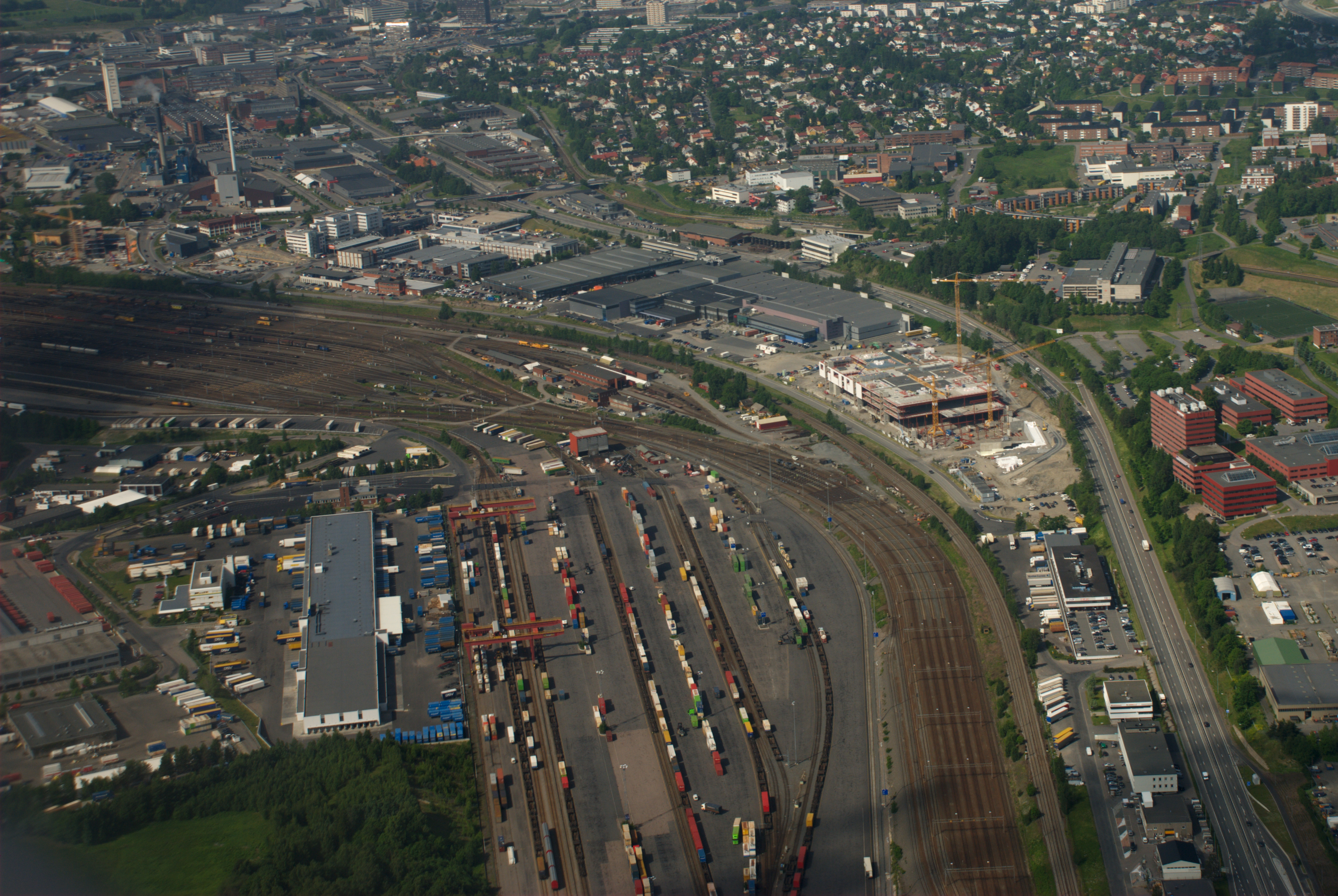

Vedlagte koblingsskjemaer for Alnabru skiftestasjon viser:
Status 30.06.2020:
- C1 og C2 er ikke kjørbart for elektrisk lok da ledning i C1 ikke er ferdig justert
- Det er satt inn en seksjonsisolator ned mot C1/C2 slik at det kan arbeides med justering av C1 uten at man trenger å ha frakobling i innkjøringen til containerterminalen
Planlagt utført natt til 05.07.2020:
- Ny bryter 30-15-52-S med tilhørende Si monteres i området mellom veksel 621 og 629.
Planlagt utført natt til 12.07.2020:
- Ny bryter 30-15-51-S monteres
- Justere ferdig ledning i C1 og C2
PS! Hvis alt går etter planen skal det åpnes for kjøring av el-lok i C1/C2 etter denne natten.
