Veidekke planlegger å ta i bruk nytt anlegg med AT-system på strekningen fra autotrafo 03-30-0013 og 03-30-0014 (km 99,250) til autotrafo 03-30-AT101 (km 107,854)
søndag 24. mai 2020 når anleggsområdet opphører
kl. 16:15.
Se vedlagte dokument, gul bakgrunn indikerer hva som blir gjeldende fra 24. mai 2020:
IAT-20-R-30349
IAT-20-R-30350
Endringene omfatter følgende:
- Nytt AT-system spenningsettes
- Fra: Autotrafo 03-30-AT013 og 03-30-AT014, km 99,250
- Til: Autotrafo 03-30-AT101, km 107,854

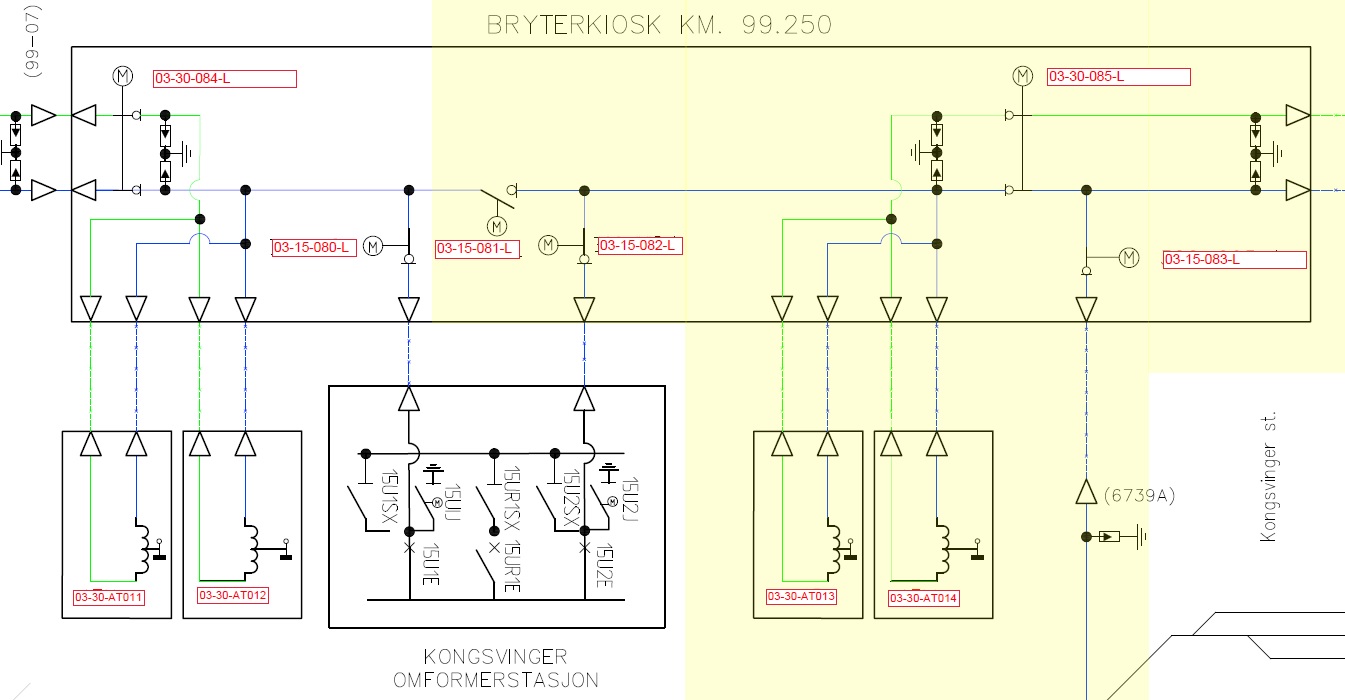

- Følgende brytere i bryterkiosk km 99,250 kobles inn:
- 03-15-081-L
- 03-15-082-L
- 03-15-083-L
- 03-30-085-L
- Seksjonering av kontaktledningsanlegget på strekningen med AT–system endres. Se vedlagt koblingsskjema:
- 03-15-110-L i mast 104-04
- Jordskillekniv 03-15-111-SJ ved Gropa sidespor, km 107,220 i mast 1.
- Eksisterende sugetrafo 31, 32, 33 kobles fra KL, og skinnekniver legges inn. Sugetrafoene vil senere bli demontert. Seksjonsfelt ved sugetrafo 31, 32 og 33 stroppes over.
- Eksisterende bryter Z-713 demonteres, og seksjonsfeltet stroppes over
- Overspenningsvern 6954 og 7008 fjernes
-
Forbigangsledning over Kongsvinger st. skal fjernes 18. mai 2020 (egen innmelding og E-sirkulære
2020-15). Da vil seksjonsfelt ved innkjørsignal HSB 412 bli stroppet over. Denne
overstroppingen fjernes når AT-kobles inn 24. mai 2020.
Merk: Bryterne blir håndbetjent inntil RTU og lavspentarbeider er ferdigstilt. Fjernstyring av brytere koordineres med FJEL via ServiceNow når fiber er koblet inn.
Kontaktpersoner KL med AT (Disenå) – Åbogen:
- Arild Dagmund Steinhovde, byggeleder Bane NOR, tlf. 913 82 508
- Kjetil Bjørnerud, byggeleder Bane NOR, tlf. 458 61 281
- Ole Jonny Hvitås, anleggsleder Veidekke, tlf. 930 36 717
